Свет в конце тоннеля: пошаговый гид по подключению к сетям «Россетей» в 2026 году 💡
Друзья, процедура технологического присоединения к электросетям у многих вызывает если не ужас, то точно легкое недоумение. Кажется, что нужно собрать гору бумаг и потратить кучу нервов. Но давайте разберемся, как это работает по закону и что изменилось в этом году.
📝 Что говорит закон
Основной закон в этом деле — Постановление Правительства РФ № 861 . Сетевая организация, в нашем случае «Россети», обязана подключить к сетям любого обратившегося, если соблюдены правила и есть техническая возможность . А для льготных категорий (например, для дачников с мощностью до 15 кВт) они обязаны это сделать, даже если возможности нет — проведут за свой счет .
🚀 Процедура в 6 шагов
Процесс технологического присоединения четко регламентирован и состоит из нескольких этапов:

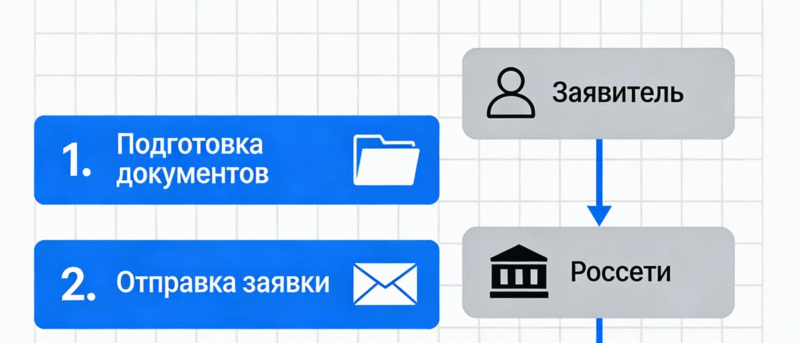

Шаг 1. Подача заявки
Удобнее всего это сделать онлайн через Личный кабинет на Портале электросетевых услуг (портал-тп.рф) или через Госуслуги . Для большинства это бесплатно.
Шаг 2. Заключение договора
Сетевая организация обязана направить вам проект договора и технические условия в течение 15-20 рабочих дней . Внимательно читайте — это ваши права и обязанности.
Шаг 3. Выполнение условий
Здесь обязанности делятся:
- Сетевая организация строит линии до границ вашего участка.
- Заявитель готовит сеть внутри участка (щиток, проводка, счетчик) .
Шаг 4. Допуск Ростехнадзора
В большинстве рядовых случаев (для домов до 150 кВт) получать разрешение в Ростехнадзоре больше не нужно . Это важное упрощение!
Шаг 5. Фактическое подключение
Специалисты «Россетей» подают напряжение. Вуаля — свет есть!
Шаг 6. Составление актов
Подписываете Акт о технологическом присоединении и Акт разграничения балансовой принадлежности. С этого момента вы официально «под напряжением» .
⚡️ Важные нюансы и изменения 2026 года
- Сроки: Если вы льготник (до 150 кВт) и сети рядом (до 300 м в городе/500 м в селе), подключить обязаны за 6 месяцев. Для всех остальных (до 670 кВт) — за 4 месяца .
- Новинка для бизнеса: С осени 2025 года упростили жизнь тем, кому нужно от 150 до 670 кВт. Теперь и для них процесс стал максимально автоматизированным и понятным .
- Свежие поправки: Уже с 15 февраля 2026 года вступают в силу новые изменения в правилах (Постановление №103), которые уточняют нюансы по категориям надежности . То есть процесс продолжает совершенствоваться.
🎯 Совет от профессионала
Хотя процедура и кажется прозрачной, на практике часто возникают споры о сроках, стоимости или объеме обязательств сетевой компании. Ваша задача — знать свои права и следить за их соблюдением.
Если вы столкнулись с тем, что:
- Свет не подключают в установленный срок;
- Навязывают лишние платные услуги;
- Необоснованно отказывают в заключении договора;
— юристы «ПроЗакон» готовы помочь вам отстоять свои права и добиться подключения в судебном порядке, как это было с недавним делом о подключении гаража. Обращайтесь, будем включать свет по закону!
