С 1 января 2026 года в Севастополе действуют новые правила и новые цифры по технологическому присоединению. Поменялись сразу две вещи: пересчитали региональные тарифы по приказу № 122-УТ от 27.11.2025, и параллельно по всей стране ставка НДС выросла с 20% до 22%. На итоговую сумму это влияет напрямую, и в большинстве расчётов, которые ходят в интернете с прошлого года, цифры уже неактуальны.



Меня зовут Ярослав Остапенко, я юрист, член Союза адвокатов и Ассоциации юристов России. Восемь с лишним лет занимаюсь подключением электричества, газа и воды в Крыму и Севастополе — как в обычном порядке, так и через суд, когда сетевая организация не справляется со своими обязательствами. Ниже — рабочая инструкция для собственников участков и домов в Севастополе на 2026 год.
Какими документами регулируется подключение в Севастополе в 2026 году
Базовые правила — федеральные, цифры по тарифам — региональные. Чтобы разговаривать с сетевой на одном языке, держите под рукой четыре документа:
- ФЗ от 26.03.2003 № 35-ФЗ «Об электроэнергетике» — общие принципы и обязанность сетевой организации присоединить заявителя.
- Постановление Правительства РФ от 27.12.2004 № 861 — Правила технологического присоединения: категории заявителей, сроки, порядок подачи заявки, форма типового договора.
- Приказ ФАС от 30.06.2022 № 490/22 — методические указания, по которым считается плата за присоединение, в том числе минимальный порог стоимости.

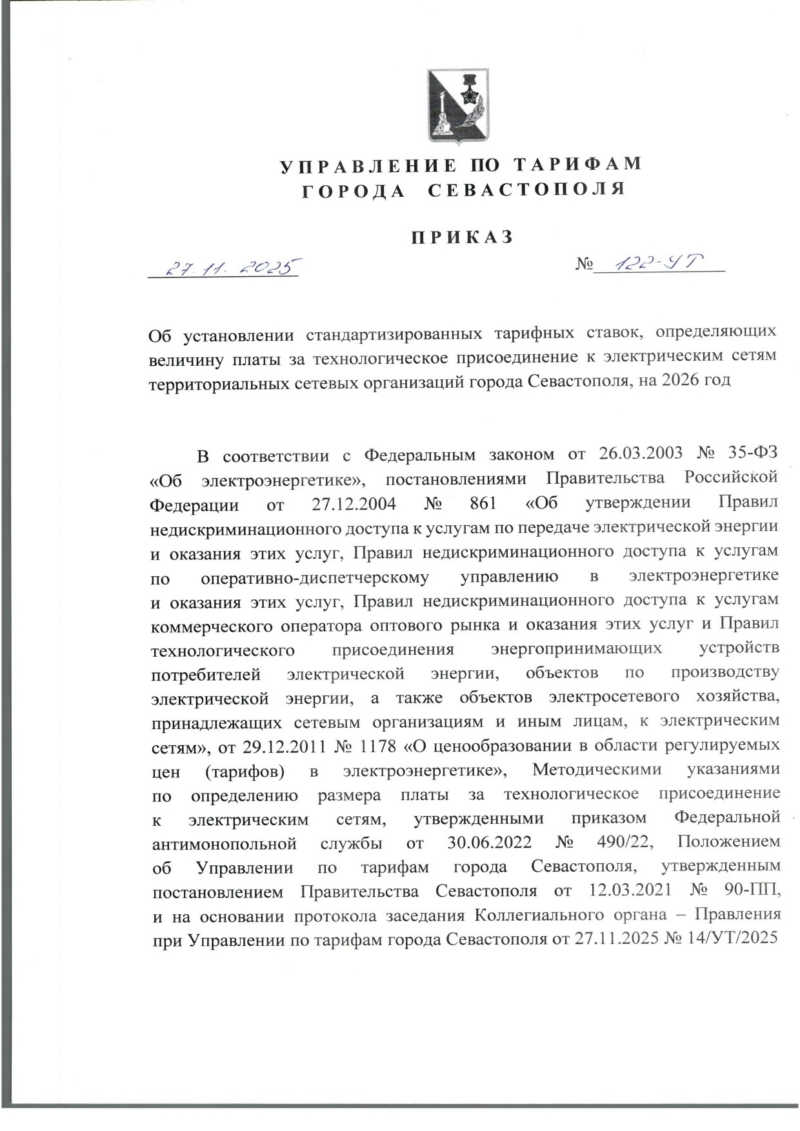

- Приказ Управления по тарифам города Севастополя от 27.11.2025 № 122-УТ — собственно ставки на 2026 год: и льготные, и стандартизированные.
Сколько стоит подключение в Севастополе в 2026 году

Стоимость считается по одной из трёх схем — в зависимости от того, кто заявитель и какие условия выполняются. Приказ № 122-УТ закрепил все три на период с 01.01.2026 по 31.12.2026. Все цифры ниже приведены с учётом НДС 22%, который действует в России с 1 января 2026 года.

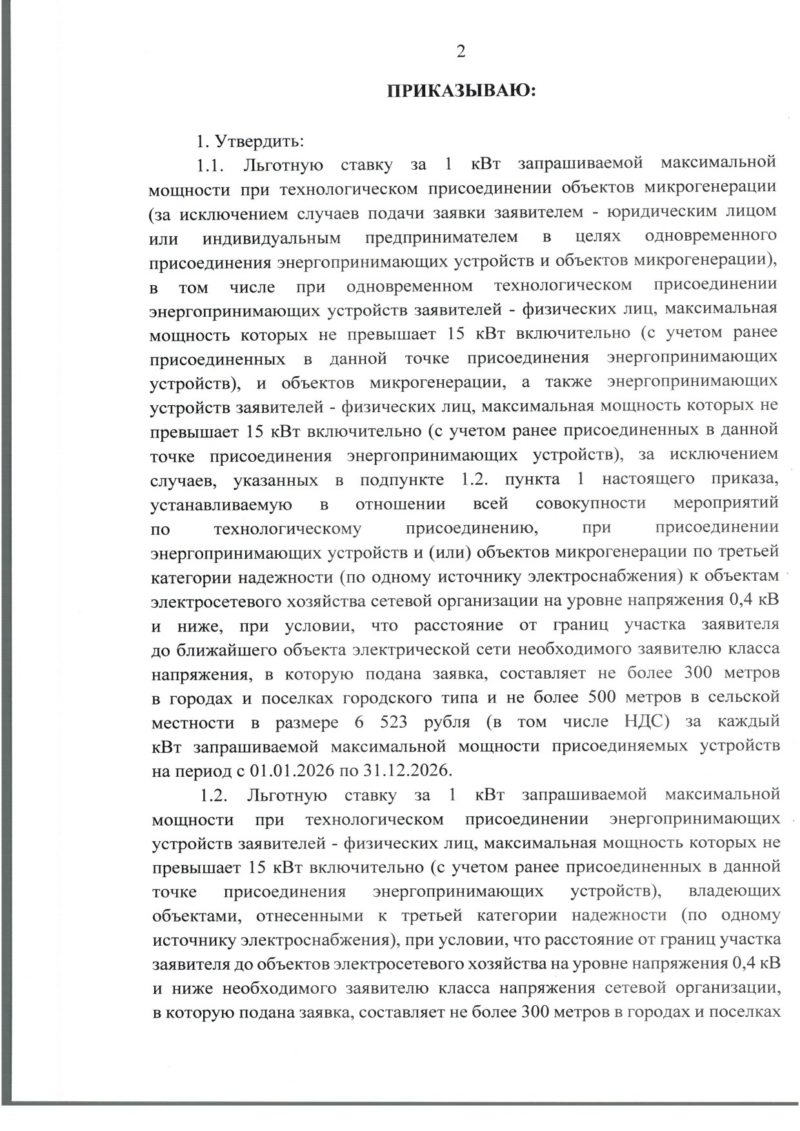

Общая льготная ставка — 6 523 руб./кВт (с НДС)
Это базовая «упрощённая» цена для физических лиц и небольшой микрогенерации. Чтобы попасть на этот тариф, должны одновременно выполняться следующие условия:
- мощность присоединения — не более 15 кВт включительно (с учётом ранее присоединённых в той же точке);
- третья категория надёжности (один источник питания);
- уровень напряжения сетей — 0,4 кВ и ниже;
- расстояние от границы участка до ближайшего объекта сети нужного класса напряжения — не более 300 м в городах и ПГТ и не более 500 м в сельской местности;
- присоединение для бытовых, не связанных с предпринимательством, нужд.
Воспользоваться этой льготой можно один раз в три года. Если по этому участку (или по соседнему, выделенному из него межеванием) льготой уже пользовались — на общую ставку рассчитывать не стоит.

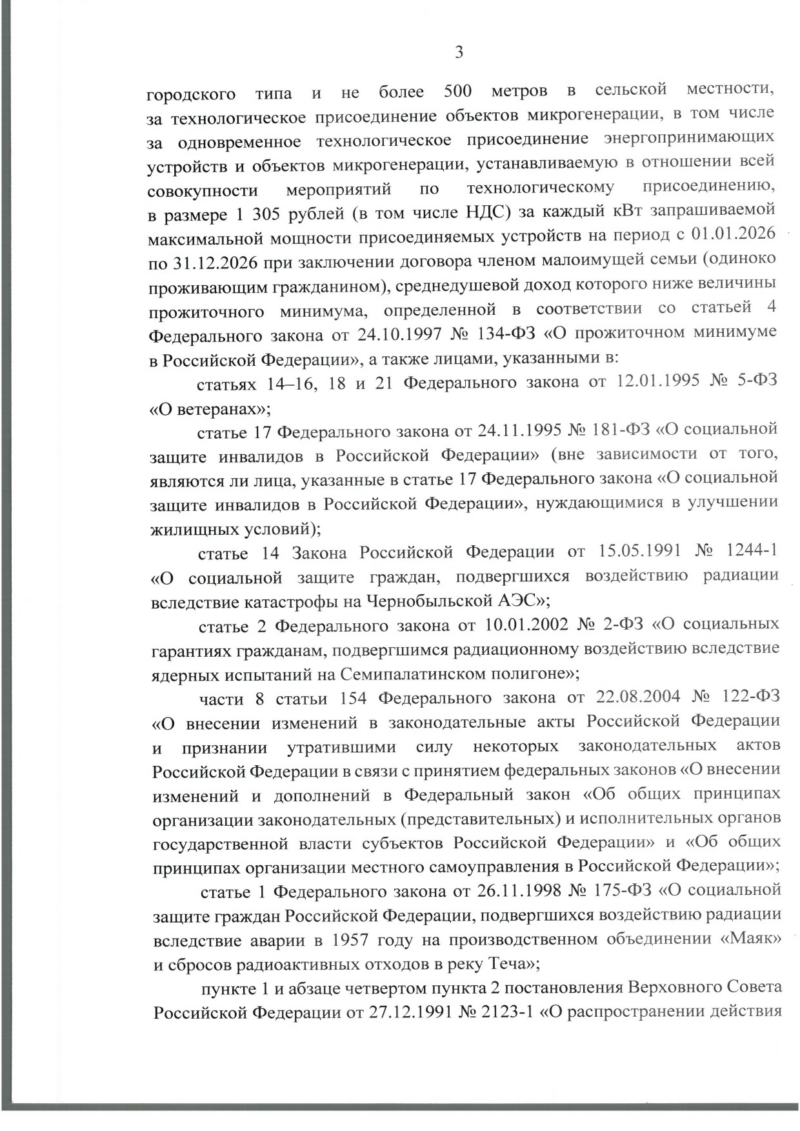

Социальная льготная ставка — 1 305 руб./кВт (с НДС)
Такую ставку приказ № 122-УТ закрепил для отдельных категорий граждан. На неё могут претендовать:
- члены малоимущих семей и одиноко проживающие граждане, чей среднедушевой доход ниже прожиточного минимума;
- ветераны (по статьям 14–16, 18 и 21 ФЗ № 5-ФЗ «О ветеранах»), включая участников боевых действий;
- инвалиды (по статье 17 ФЗ № 181-ФЗ);
- «чернобыльцы» (по ст. 14 Закона РФ № 1244-1);

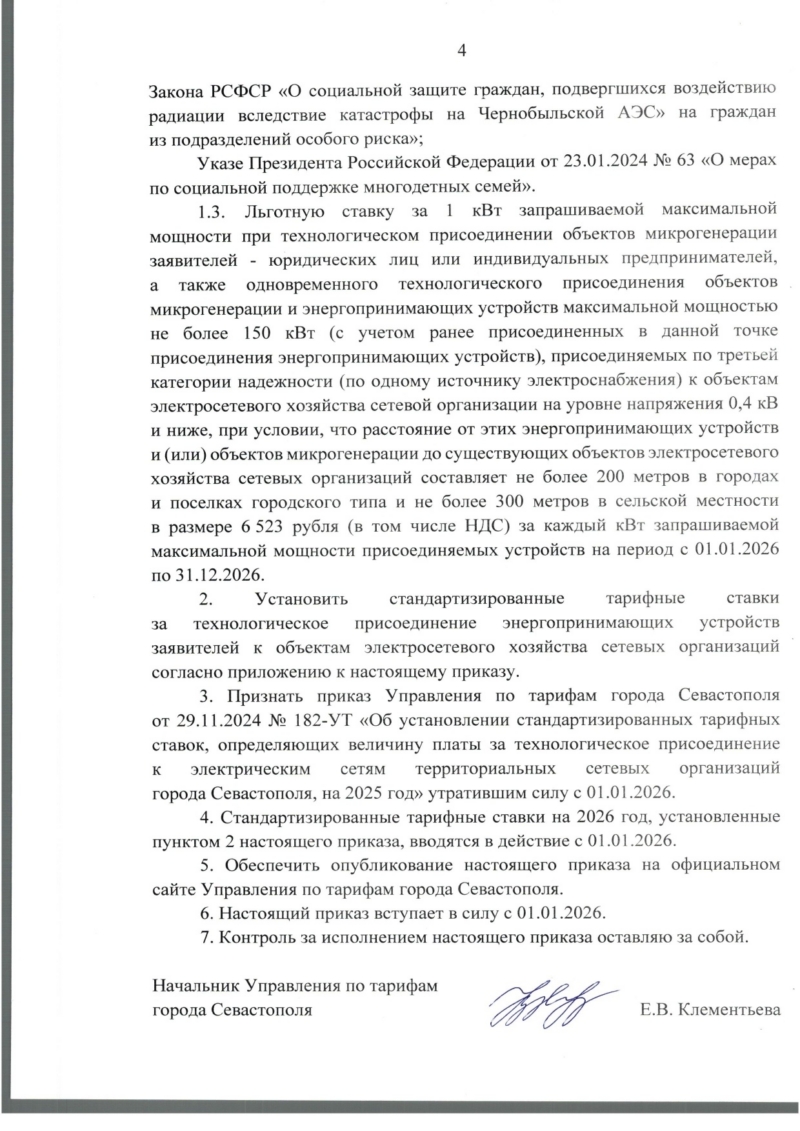

- лица, пострадавшие на Семипалатинском полигоне и на «Маяке»;
- многодетные семьи (Указ Президента РФ от 23.01.2024 № 63);
- иные льготники, перечисленные в п. 1.2 приказа.
Право на льготу подтверждается удостоверениями, справками, выписками — без них сетевая будет считать по общему тарифу.
Стандартизированная ставка — индивидуальный расчёт
Если хотя бы одно условие льготных вариантов не выполнено — мощность выше 15 кВт, расстояние больше норматива, нужна вторая категория надёжности и т.д., — стоимость считается индивидуально. Сетевая определяет объём работ под конкретный объект (с учётом свободной мощности на ближайших подстанциях, реальных расстояний, типа сетей и т.п.) и складывает смету по приложению к приказу № 122-УТ.
Заранее даже примерную цифру здесь не скажет никто, в том числе сама сетевая до выпуска проекта. Если вам выставили большой счёт — не нужно паниковать или сразу его оплачивать. На практике сетевые организации регулярно допускают ошибки в расчётах: лишние работы, завышенные расстояния, неправильные коэффициенты. У меня были дела, где первоначальный счёт удавалось снизить с миллиона рублей до ста тысяч. Если же расчёт корректный, но сумма всё равно слишком большая — можно проработать стратегию подключения нужной мощности с наименьшими затратами. Всё это в рамках закона.
Минимальный порог: почему 1–3 кВт уже не выгодно
С декабря 2024 года в методических указаниях ФАС закрепили правило: стоимость присоединения не может быть меньше суммы стандартизированных ставок С1 + С8 — то есть фактических затрат сетевой на подготовку документов и установку счётчика.
Берём минимум для физлица с однофазным учётом (значения из приложения к приказу № 122-УТ, без НДС):
- C1.1 (подготовка и выдача техусловий) — 20 967,00 руб.;
- C1.2.1 (выдача уведомления о возможности присоединения) — 5 937,77 руб.;
- C8.1.1 (однофазный прибор учёта прямого включения) — 36 886,37 руб.
Итого 63 791,14 руб. без НДС, или около 77 825 руб. с НДС 22%. Это фактический «пол» стоимости подключения для 2026 года — меньше быть не должно.
Сколько в итоге стоит 6, 15 и более кВт
С учётом льготной ставки 6 523 руб./кВт и минимального порога расчёт получается такой:
- 6 кВт, одна фаза: 6 × 6 523 = 39 138 руб., но это ниже минимального порога, поэтому фактически счёт будет около 77 825 руб. (минимум С1 + С8 с НДС 22%);
- 15 кВт, три фазы: 15 × 6 523 = 97 845 руб. — выше минимального порога, оплачиваете именно эту сумму;
- свыше 15 кВт: индивидуальный расчёт по стандартизированным ставкам.
Промежуточные значения (8, 10, 12 кВт) брать смысла нет: за 10 кВт вы заплатите примерно столько же, сколько за 15 кВт, потому что разница в 30–50 тысяч рублей в общей сумме счёта незаметна, а лишний запас по мощности в большинстве случаев не помешает.
Для социальной льготной ставки 1 305 руб./кВт цифры скромнее: 5 кВт — 6 525 руб., 15 кВт — 19 575 руб. Минимальный порог С1 + С8 на эту категорию не распространяется, потому что приказ установил её «в отношении всей совокупности мероприятий».
С чего начинать: куда подавать заявку

В Севастополе работу по технологическому присоединению ведут две организации:
- ООО «Севастопольэнерго» — основная сетевая на территории города;
- ФГУП МО РФ «102 ПЭС» — обслуживает не только военные городки и объекты Минобороны, но и часть инфраструктуры физических лиц в отдельных районах Севастополя.
Подать заявку можно двумя способами:

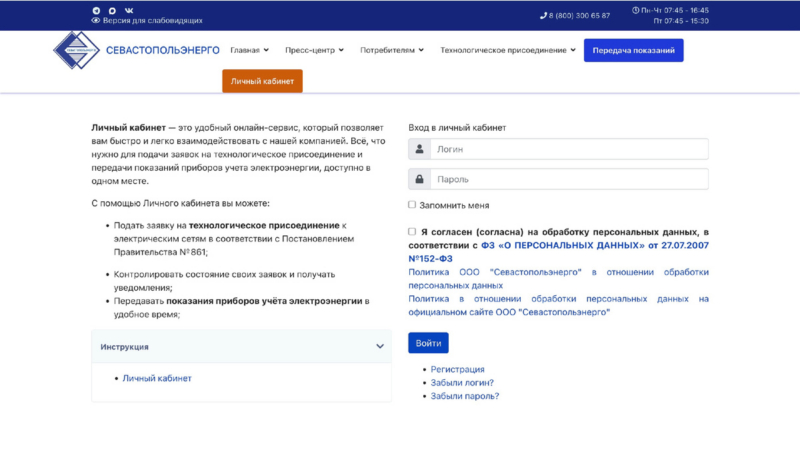

- Электронно — через личный кабинет на официальном сайте Севастопольэнерго;
- Почтой России — заказным письмом с описью вложения на юридический адрес сетевой.
Объём документов в обоих случаях одинаковый.

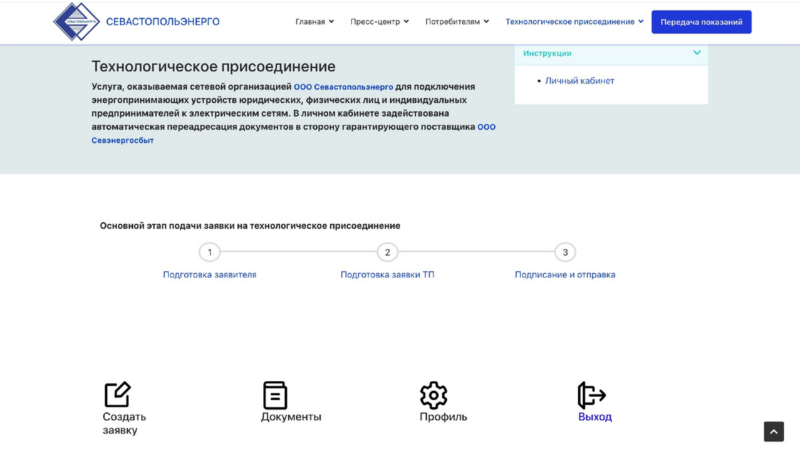

Как заполняется заявка
В заявку вносятся данные об объекте недвижимости, данные заявителя, запрашиваемая максимальная мощность, категория надёжности, класс напряжения сети и иные сведения, указанные в самой форме. Для физических лиц с подключением до 15 кВт используется специальная форма из приложений к Правилам ПП РФ № 861.
Главное — заполнять внимательно: опечатка в кадастровом номере, неверный адрес или ошибка в паспортных данных приведут к отказу в приёме заявки.
Какие документы прикладываются к заявке
Стандартный комплект для физлица:
- Документ, подтверждающий право собственности (выписка ЕГРН).
- Документ-основание права собственности (договор купли-продажи, дарения, свидетельство о наследстве и т.п.).
- Ситуационный план и перечень подключаемых устройств с расчётом нагрузок (звучит сложно, на деле это схема расположения объектов на участке и список электроприёмников — холодильник, котёл, насос, освещение и т.д.).
- Документы, подтверждающие право на льготу (если применимо).
- Согласие на обработку персональных данных по форме ФЗ № 152-ФЗ.
- Согласие сособственников или решение УК — если объект в долевой собственности, в МКД либо у объекта несколько собственников.
Если комплект собран корректно, в течение 20 рабочих дней в личном кабинете должны появиться:
- условия типового договора о техприсоединении;
- технические условия (ТУ) — точка подключения, перечень мероприятий;
- счёт на оплату;
- инструкция по безопасному выполнению работ.
Что проверить до оплаты счёта
Здесь важный момент: договор технологического присоединения считается заключённым не с подписания, а с момента оплаты счёта (п. 21 типового договора). То есть бумажный экземпляр никто не подписывает — акцептом служит оплата. Поэтому, если что-то в документах не так — разобраться нужно до того, как деньги ушли.
Перед оплатой смотрим три вещи:
- Сумму. Соответствует ли она вашей категории и мощности? Для 15 кВт по общей льготе — это 97 845 руб., для социальной — 19 575 руб. Если цифра другая — нужно понимать почему.
- Точку присоединения. Указана ли граница участка, или сетевая решила «привязать» вас к опоре, до которой ещё 200 метров через соседский огород.
- Сроки. По общим правилам:до 30 рабочих дней — если в ТУ только установка прибора учёта;
до 6 месяцев — если нужны строительно-монтажные работы (новая опора, протяжка линии);
до 1 года — если расстояние до сетей превышает 300 м (город) или 500 м (сельская местность).
Если по любой из позиций есть сомнения — пишем мотивированный отказ от подписания, направляем в сетевую и параллельно — в УФАС. После оплаты оспаривать сложнее, хотя возможно.
Оплата и рассрочка
После заключения договора (то есть после получения счёта) на оплату даётся 5 рабочих дней. Варианта два:
- внести всю сумму сразу;
- воспользоваться рассрочкой — она предусмотрена законом для всех заявителей этой категории, отдельного «согласия» сетевой просить не нужно. Условия и график прописываются в договоре.
Платёжное поручение, квитанцию и выписку из банка обязательно сохраняем — других подтверждений заключения договора у вас не будет.
Выполнение технических условий со стороны заявителя

Здесь у Севастопольэнерго и 102 ПЭС подходы заметно отличаются — это важно, потому что от этого зависит, что именно вы покупаете и устанавливаете на участке.

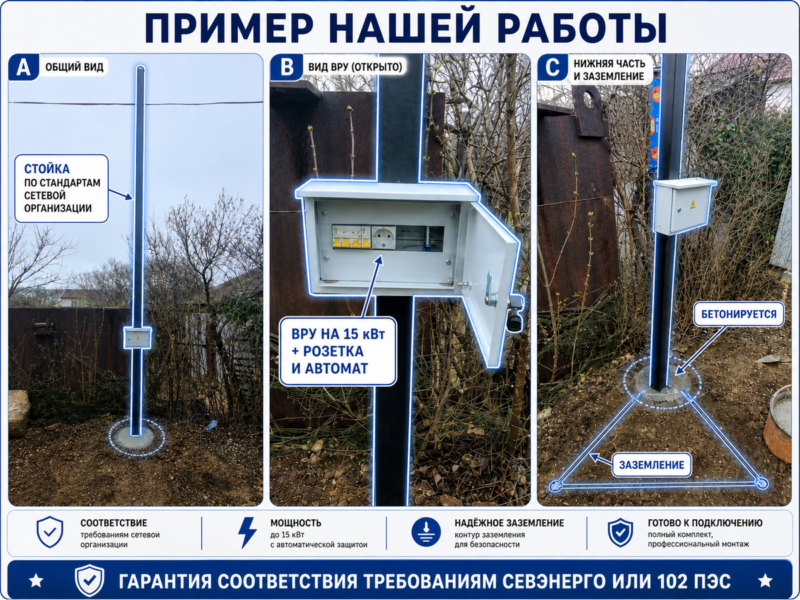

При подключении через Севастопольэнерго заявитель ставит на границе участка стойку (трубостойку) с заземлением. Само ВРУ заявителю покупать не нужно: Севастопольэнерго ставит свой прибор учёта рядом с участком и монтирует на вашу стойку собственное ВРУ.
При подключении через 102 ПЭС схема другая. Заявитель ставит стойку уже сразу с ВРУ — то есть вводно-распределительное устройство покупаете и монтируете вы сами. Прибор учёта 102 ПЭС устанавливает рядом с участком и подключает ваше ВРУ своим кабелем.
В обоих случаях стойку важно установить корректно по высоте, надёжно закрепить и сделать заземление по требованиям ПУЭ. Сроки на выполнение указаны в самих ТУ (как правило, пункт 13). Если затянуть — сетевая получает законное основание приостановить работы со своей стороны и фактически «заморозить» подключение.
Если самостоятельно браться не хочется — у нас есть бригада профильных электриков, которая помогает в выполнении ТУ со стороны заявителя согласно всем требованиям сетевой. С гарантией по договору: если сетевая забракует работы — переделываем за свой счёт.

Что делает сетевая и какие документы появятся в кабинете
В части, которая лежит на сетевой, для бытового подключения до 15 кВт обычно два действия: довести линию до границы участка и установить прибор учёта так, чтобы расстояние от него до границы не превышало 15 метров. Дальнейшая «сцепка» (подключение ВРУ к счётчику или установка ВРУ на вашей стойке) выполняется по схеме конкретной сетевой — у Севастопольэнерго и 102 ПЭС она разная (см. предыдущий раздел).
После того как сетевая закончит свои работы, в личном кабинете должны появиться два документа:
- Акт о допуске прибора учёта в эксплуатацию.
- Уведомление об обеспечении возможности технологического присоединения.
Это и есть юридическая «точка»: сетевая выполнила свою часть, у вас на участке есть напряжение под счётчиком.
Что делать, если сроки прошли, а подключения нет
Если срок по договору вышел, а ни уведомления, ни линии нет — мириться с этим не нужно. Алгоритм действий устоявшийся и работает в Севастополе нормально:
- Жалоба в УФАС по городу Севастополю — на нарушение сроков технологического присоединения. Антимонопольный орган выдаёт сетевой предписание, плюс штрафы по статье 9.21 КоАП РФ.
- Письменная претензия в сетевую организацию — с требованием исполнить договор в разумный срок и расчётом неустойки.
- Если в течение 30 дней с момента подачи претензии ответа нет или он отрицательный — иск в суд. В исковом заявлении заявляются требования: обязать сетевую исполнить договор технологического присоединения, взыскать неустойку по договору, компенсацию морального вреда и возмещение судебных издержек (госпошлина, услуги представителя).
Дополнительно, если применимо, по Закону о защите прав потребителей можно требовать штраф в размере 50% от присуждённой суммы за неисполнение требования в добровольном порядке.
Договор энергоснабжения: финальный шаг, о котором забывают
После уведомления о возможности присоединения процесс ещё не закончен. Согласно пункту 56 Постановления Правительства РФ № 442, владелец энергопринимающих устройств обязан в течение 30 дней заключить договор энергоснабжения (или купли-продажи электрической энергии) с поставщиком — иначе:
- сетевая вправе ввести полное или частичное ограничение режима потребления;
- весь объём потреблённой за этот период электроэнергии будет квалифицирован как бездоговорное потребление — и оплачен по соответствующей формуле, исходя из максимальной мощности и круглосуточного потребления.
Простой пример. Подключили 15 кВт, договор не заключили, прошло 30 дней:
15 кВт × 24 ч × 30 дн. × 5 руб./кВт·ч ≈ 54 000 руб. штрафных начислений — даже если по факту в доме никто не жил.
Поэтому сразу после получения уведомления о возможности присоединения — заключаем договор энергоснабжения. В Севастополе его заключают через гарантирующего поставщика; реквизиты и форма указываются в самом уведомлении.
Сейчас широко распространена практика заключения договора в электронном виде — через личный кабинет, по простой электронной подписи. Удобно, но я рекомендую заключать договор в бумажной форме. Подписанный экземпляр на руках — это дополнительная страховка от спорных ситуаций, штрафов и многомиллионных исков по бездоговорному потреблению. Доказывать факт заключения договора по электронной переписке всегда сложнее, чем предъявить распечатанный документ с подписью и печатью.
Чем мы можем вам помочь

Своими силами вполне реально пройти стандартный путь — заявка, ТУ, оплата, подключение. Но в практике мы видим, что заявителю гораздо удобнее, когда процесс ведёт команда:
- готовим заявку и пакет документов так, чтобы сетевая не вернула их «по формальным основаниям»;
- помогаем оформить льготную ставку — общую или социальную — со всеми подтверждающими документами;
- проверяем счёт и технические условия до оплаты, при необходимости добиваемся пересчёта или изменений;
- защищаем от навязывания дополнительных соглашений и работ, которые в ТУ изначально не нужны;
- ведём досудебную и судебную работу, если сетевая нарушает сроки, — от жалобы в УФАС и претензии до иска и взыскания неустойки;
- выполняем электромонтажные работы: стойка, ВРУ, заземление, СИП — под требования Севастопольэнерго или 102 ПЭС;
