Введение: почему вопрос остаётся актуальным в 2025 году
Вопрос подключения электричества в Крыму по-прежнему остаётся острой проблемой.
Зачастую собственник выполняет все предусмотренные процедуры: собирает документы, подписывает договор, своевременно производит оплату. Однако в установленные сроки Крымэнерго свои обязательства так и не исполняет.
Как гласит пословица, законы защищают тех, кто действует. Просто ждать — недостаточно. Чтобы добиться подключения, необходимо проявлять инициативу и использовать предусмотренные законом инструменты.

Меня зовут Остапенко Ярослав Владимирович. Я юрист, член Ассоциации юристов России и Президиума Крымского отделения Союза адвокатов России. Более пяти лет я профессионально занимаюсь вопросами технологического присоединения в Крыму. Мои комментарии публикуют федеральные СМИ: LIFE.RU, NEWS.RU, Комсомольская правда, Аргументы и факты и другие. Также выступаю как эксперт на телеканалах «Москва 24», «Россия 1», «Царьград», «360» и других.
Крымэнерго в 2025 году: текущее состояние и цифры
ГУП РК «Крымэнерго» продолжает оставаться крупнейшим и фактически единственным оператором электрических сетей в Крыму. Это организация с монопольным положением, располагающая широкой инфраструктурой и полномочиями. Вместе с тем, внутри компании сохраняются серьёзные кадровые и финансовые трудности.

В 2023–2024 годах предприятие оказалось в эпицентре нескольких резонансных уголовных дел: один из бывших руководителей был задержан по делу о хищениях, другой объявлен в федеральный розыск. На 2025 год руководство сменилось, однако структурные проблемы, накопленные за долгие годы, не исчезли. Сохраняются штрафы со стороны ФАС, нехватка специалистов и недостаток финансирования.
По словам главы Республики Крым Сергея Аксёнова, только к 2023 году число просроченных договоров на технологическое присоединение превышало 15 тысяч.

Помимо этого, спрос на земельные участки в Крыму продолжает расти, а вместе с ним — и потребность в подключении к сетям. Особенно острая ситуация складывается в населённых пунктах с перегруженной или устаревшей энергосистемой. Множество заявителей уже вышли за рамки сроков по договору, но свет так и не был подключён — ни по льготной ставке, ни по коммерческой.
На деле Крымэнерго систематически не укладывается в сроки, установленные для выполнения обязательств по технологическому присоединению. Особенно это проявляется там, где необходимо строительство новых объектов: ЛЭП, трансформаторных подстанций, либо прокладка кабельных линий.
Как действовать, если Крымэнерго не подключает электричество: подробный порядок шагов
Если вы заключили договор, внесли оплату и ждёте подключения, но сроки давно истекли — важно понимать: причина не в случайной задержке. Речь идёт о системной проблеме, с которой сталкиваются тысячи заявителей по всей стране — особенно в Крыму.
Действовать в таких случаях необходимо строго в рамках правового поля и поэтапно. Вот последовательность шагов:
1. Убедитесь, что со своей стороны вы всё выполнили

В первую очередь необходимо проверить, исполнены ли все обязательства по договору и техническим условиям. Иногда требуется установка металлической опоры, в других случаях — разработка и утверждение проектной документации.
Если какие-либо действия с вашей стороны не были совершены, у сетевой организации не возникает обязанности подключать объект. Такая ситуация будет считаться не просрочкой, а приостановкой исполнения по вине заявителя.
2. Зафиксируйте факт нарушения сроков
Ознакомьтесь с договором и техническими условиями, чтобы определить, в каком пункте указаны конкретные сроки исполнения. Это может быть 30, 6 месяцев или 1 год — в зависимости от обстоятельств.
Обычно срок обозначается в разделе с названием «Срок реализации мероприятий по технологическому присоединению». Не путайте его с общим сроком действия ТУ — это разные вещи.
Если установленный срок прошёл, а подключение так и не произведено — это даёт основание для следующего этапа.
3. Подготовьте пакет документов
Понадобятся:
-
договор о технологическом присоединении;
-
технические условия;
-
документы, подтверждающие оплату (квитанции, платёжки);
-
актуальная выписка из ЕГРН на земельный участок (не старше 30 дней).
Обратите внимание: сведения из ЕГРН должны совпадать с данными в договоре и ТУ — по адресу, кадастровому номеру и имени собственника. Несоответствие может стать причиной отказа в подключении.
Куда и как жаловаться на Крымэнерго

Если с вашей стороны все обязательства выполнены, а срок подключения давно прошёл, логичным шагом станет подача жалобы. Это позволяет официально зафиксировать проблему. Однако нужно понимать, как работает система обращений — и чего реально можно добиться.
Обращение в Крымэнерго
Вы можете направить жалобу в центральный офис или районное отделение (РЭС). Иногда это помогает ускорить решение — особенно если дело затянулось из-за внутренней волокиты. Но на практике чаще всего приходит стандартный ответ:
– «Подключение планируется…»
– «Исполнение обязательств не отклонено…»
– «Работы будут выполнены в течение…»
По сути, это означает перенос сроков. При повторных обращениях вы получите аналогичный ответ — с новой датой.
Жалоба в Министерство топлива и энергетики Республики Крым
Это профильный орган, курирующий энергетический сектор, включая деятельность Крымэнерго. Обращение туда допустимо, но чаще всего Минтопэнерго пересылает ваш запрос обратно в сетевую компанию и направляет вам её ответ.

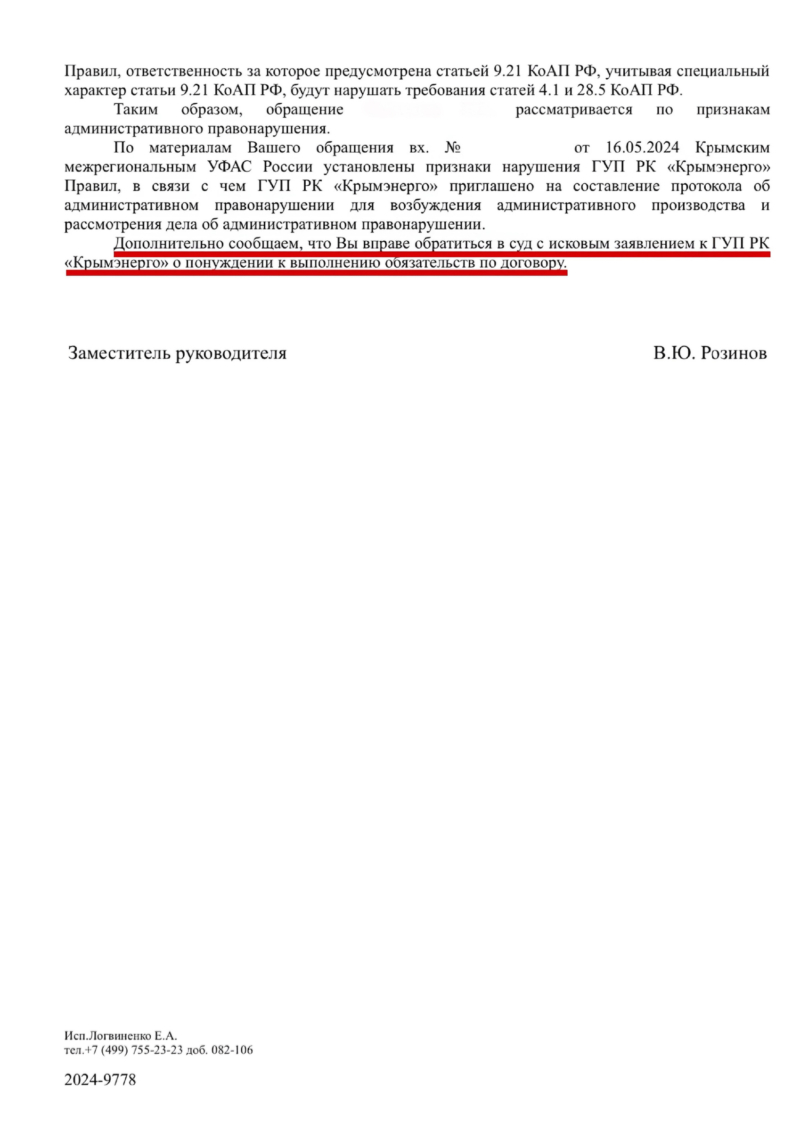

Обращение в ФАС
Федеральная антимонопольная служба действительно уполномочена привлекать Крымэнерго к административной ответственности за нарушение сроков исполнения договора (статья 9.21 КоАП РФ). Однако на практике ФАС часто пишет:
«Вы вправе обратиться в суд с иском к ГУП РК “Крымэнерго” о понуждении к исполнению обязательств по договору».
Иными словами, заявителю прямо указывают: эффективное решение — только через суд.
Таким образом, жалобы полезны для фиксации нарушений, но редко приводят к реальному подключению. Если сроки давно истекли, следующим логичным шагом становится обращение в суд.
О том, как проходит этот процесс — расскажем в следующем разделе.
Суд как реальный способ добиться подключения

Если жалобы в различные инстанции не дали ощутимого результата, а обязательства по договору остаются неисполненными — самым действенным инструментом становится судебное разбирательство. Это легальный способ обязать сетевую компанию выполнить условия заключённого договора о технологическом присоединении.
Наш опыт, основанный на сотнях успешно завершённых дел, показывает: в условиях затяжного бездействия со стороны Крымэнерго обращение в суд — это зачастую единственный способ добиться подключения.
Что можно требовать в суде
Исковое заявление может содержать следующие требования:
-
признать за Крымэнерго обязанность выполнить договор в срок, установленный судом;
-
компенсировать моральный вред — обычно суды присуждают от 1 000 до 10 000 рублей, но в отдельных случаях нам удавалось добиться суммы до 50 000 рублей;
-
взыскать договорную неустойку за нарушение сроков — она рассчитывается по статье 28 Правил технологического присоединения, исходя из внесённой платы.
Дополнительно в рамках дела можно добиться компенсации судебных издержек — в том числе расходов на юридические услуги. Это обосновано тем, что заявитель был вынужден прибегнуть к помощи специалиста из-за бездействия сетевой компании.
Что именно решает суд
При рассмотрении иска суд анализирует поданные документы, проверяет исполнение заявителем своих обязательств и соответствие сведений установленным требованиям. По итогам выносится решение.
Мы обладаем обширной судебной практикой — более 500 дел разного уровня сложности и объёма подключаемой мощности. Мы знаем, как грамотно подготовить документы, чтобы дело прошло эффективно. Наша цель — добиться рассмотрения за одно заседание, чтобы сэкономить время клиента и ускорить процесс подключения.
Почему судебный путь эффективен

Судебное решение — это не формальность. Это официальный акт, вынесенный федеральным судьёй — государственным должностным лицом, назначаемым Президентом РФ либо по представлению Верховного суда.
Согласно статье 13 Гражданского процессуального кодекса РФ, решение, вступившее в силу, обязательно для всех — органов власти, должностных лиц, организаций и граждан. И в отличие от жалоб, решение суда имеет установленную законом процедуру исполнения, в том числе принудительного — через службу судебных приставов.
Как работает процедура исполнения
После вступления решения в силу:
-
возбуждается исполнительное производство;
-
пристав вызывает представителя Крымэнерго и устанавливает срок для исполнения;
-
если компания игнорирует предписание — взыскивается исполнительский сбор (7 % от суммы);
-
составляется протокол по ст. 17.15 КоАП РФ о неисполнении судебного акта;
-
руководство ГУП РК «Крымэнерго» официально предупреждается об уголовной ответственности (ст. 315 УК РФ);
-
при продолжающемся бездействии — материалы направляются дознавателю, который проверяет наличие состава преступления;
-
действия дознавателя находятся под контролем прокуратуры, проверяющей законность.
Кроме того, суд может назначить так называемую судебную неустойку (астрент) — от 100 рублей до нескольких тысяч рублей за каждый день просрочки исполнения. Эта мера дополняет договорную неустойку и стимулирует Крымэнерго быстрее выполнить решение.
Комплексный подход: судебное давление и административные меры

С конца июня 2025 года мы внедрили усовершенствованную стратегию, которая уже доказала свою результативность на практике. Суть метода — в одновременном юридическом и административном воздействии на сетевую организацию.
Мы подаём сразу несколько обращений:
-
иск в суд о понуждении Крымэнерго к исполнению договора;
-
жалобу в Министерство топлива и энергетики Республики Крым;
-
обращение в прокуратуру с требованием принять меры прокурорского реагирования;
-
заявление в Федеральную антимонопольную службу.
Такой комплексный подход позволяет объединить правовые рычаги и административный контроль. За счёт этого удаётся оказывать давление с разных направлений и получать быстрый отклик.
Как юристы, глубоко специализирующиеся на вопросах технологического присоединения, мы точно знаем:
-
какие формулировки в жалобах работают,
-
какие ведомства реагируют эффективнее,
-
какие именно нарушения стоит фиксировать,
-
и на какие нормативные акты необходимо ссылаться.
Главное правило — действовать одновременно. Эффект достигается именно тогда, когда давление оказывается не по очереди, а параллельно. Это заставляет сетевую компанию реагировать не только на судебное разбирательство, но и на требования министерства, прокуратуры и ФАС.
В результате процесс запускается быстрее, а реальное подключение становится ближе.
Мы берём на себя всё необходимое — от подготовки искового заявления до взаимодействия с контролирующими органами, добиваясь результата независимо от сложности дела и технических особенностей объекта.
Мы сопровождаем дело до фактического подключения
Наша практика подтверждает: даже если Крымэнерго годами игнорировало свои обязательства, вынесенное судом решение становится переломным моментом. Мы успешно добивались подключения объектов в Симферополе, Алуште, Бахчисарайском и Белогорском районах — в том числе там, где требовалось строительство значительного объёма новых линий электропередач.
Если подключение требует серьёзной проектной проработки, прокладки протяжённых ЛЭП и длительного согласования, мы не ограничиваемся получением судебного решения. Мы предлагаем полное юридическое сопровождение вплоть до момента реального подключения объекта к электрическим сетям.
Наша команда работает по чёткому алгоритму:
-
готовим исковое заявление и подаём его в суд;
-
получаем судебное решение;
-
запускаем исполнительное производство;
-
контролируем работу судебного пристава;
-
добиваемся исполнения обязательств — вплоть до получения справки о выполнении технических условий.
Такие дела мы ведём с гарантией результата, потому что понимаем: для клиента важен не только «победный» документ, но и реальное наличие электричества на участке.
Если подключение осложнено техническими условиями, сроками и объёмом работ — мы обеспечиваем сопровождение до конца. Для нас принципиально важно, чтобы договор был исполнен на практике, а не только на бумаге.
Итог: подключение — это не удача, а юридическая процедура
Если вы исполнили все обязательства по договору, но электричества на участке так и нет — это не должно восприниматься как норма. Такая ситуация подлежит решению в правовом порядке.
Подключение к сетям не зависит от случайностей, знакомств или «везения». Это обязанность сетевой организации, установленная действующим законодательством и подтверждённая заключённым договором.
Наша юридическая команда помогает добиться подключения — даже в самых запущенных и сложных случаях, где дело тянется годами. Мы знаем, как правильно действовать: какие доводы предъявлять, какие документы собирать, в какой последовательности обращаться в инстанции. Мы не просто консультируем — мы доводим дело до включения электроэнергии на объекте.
Если Крымэнерго бездействует в вашем случае — мы подключимся к решению вопроса. От первичной оценки документов и подготовки иска до получения акта о выполнении технических условий и фактического подключения объекта.
Часто задаваемые вопросы

1. Сколько времени занимает судебный процесс по подключению?
В среднем — от одного до трёх месяцев. Всё зависит от загруженности суда и поведения ответчика. Мы стараемся ускорить рассмотрение: заранее готовим проект решения, чтобы судье было проще принять обоснованное постановление.
2. А если Крымэнерго решит обжаловать решение суда?
Учитывая нашу специализацию, мы подаём документы безупречно — поэтому апелляции случаются редко. Если ведём дело «под ключ», мы сопровождаем его до момента, когда решение вступает в законную силу, включая возможные обжалования.
3. Какие документы нужно подготовить для обращения в суд?
Понадобятся:
-
договор о технологическом присоединении;
-
технические условия;
-
платёжный документ (квитанция или платёжное поручение);
-
свежая выписка из ЕГРН на участок или объект.
4. Сколько стоят юридические услуги? Можно ли вернуть эти деньги через суд?
Минимальная стоимость — от 10 000 рублей. Конечная сумма зависит от объёма работ, типа подключения и условий договора.
Расходы на юридическую помощь могут быть взысканы с Крымэнерго как с проигравшей стороны (на основании ст. 98 ГПК РФ).
5. Обязательно ли мне присутствовать в суде лично?
Нет. Если заключён договор на полное ведение дела, мы представляем интересы клиента без его участия. Для этого нужна
нотариальная доверенность — её можно оформить в любом регионе и направить нам по электронной почте или через СДЭК.
6. А если я нахожусь за пределами Крыма — вы всё равно можете помочь?
Да. Более 70% наших клиентов работают с нами удалённо. Мы заключаем договор дистанционно — либо в электронном виде, либо через обмен экземплярами. Все действия по делу осуществляются нами на месте, в Крыму.
7. Если участок не в Симферополе — вы возьмётесь за дело?
Конечно. Мы работаем по всему региону: Ялта, Алушта, Евпатория, Черноморское, Бахчисарай и другие. Все дела рассматриваются в Киевском районном суде Симферополя — по месту регистрации Крымэнерго.
8. А если Крымэнерго не исполнит решение суда — есть ли гарантии, что подключение всё же произойдёт?
Важно не только добиться решения, но и довести дело до реального подключения. Мы сопровождаем исполнительное производство вплоть до завершения работ. При необходимости:
-
контролируем действия судебного пристава;
-
добиваемся вынесения официальных предупреждений руководству Крымэнерго;
-
инициируем проверку по статье 315 УК РФ;
-
подключаем прокуратуру.
Мы гарантируем результат — не на словах, а на деле. Особенно актуально это для сложных объектов, где требуется длительное сопровождение.
9. Где вы находитесь?
Наш офис расположен по адресу: Республика Крым, г. Симферополь, ул. Александра Невского, д. 30, офис 24.
10. Вы работаете один или с командой?
Я руковожу командой опытных специалистов. Мы совместно ведём дела любой сложности и успешно отстаиваем интересы клиентов в судах, государственных структурах и сетевых компаниях.
Если вы столкнулись с подобной ситуацией — обращайтесь
Мы готовы проанализировать документы, оценить перспективу дела, подготовить исковое заявление и довести вопрос до реального подключения объекта к электрическим сетям.
Работаем по всему Крыму, в том числе дистанционно. Даже если вы находитесь в другом регионе — мы всё сделаем за вас: от
заключения договора до финального акта о выполнении технических условий.
📚 Полезные материалы и кейсы — на Дзене:
Возможно вам будет интересны следующие статьи:
1. Подключение воды и канализации в Крыму: как получить технические условия в 2025 году.
2. Образец уведомления в Крымэнерго о выполнении технических условий
